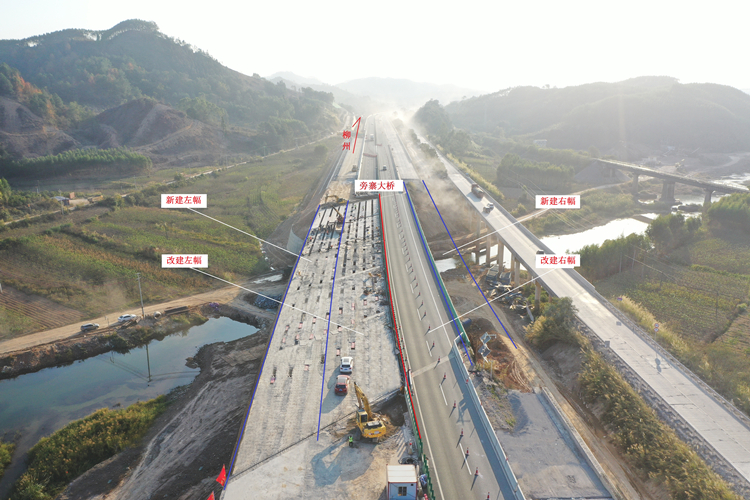

桂柳改扩建4标旁寨大桥左幅T梁架设完成
12月15日,随着起重装备指挥员的哨响,广西桂柳改扩建4标旁寨大桥最后一片T梁稳稳的落在桥台上,标记着旁寨大桥左幅(新建+改建)30mT梁架设圆满完成,为12月28日四车道通车买通最后一个堵点。
旁寨大桥在项目准备、策划之初,就承继“善谋者行远,实干者乃成”的理念,建设“旁寨大桥突击队”专项小组,提前谋划抓开局,驻足手艺规范和现真相形制相交管、施工计划,以手艺为抓手,开展多次头脑风暴和专家论证会,全力破解多个难点,跑出“加速率”。
为优化交管、施工计划,项目部经由充分研究,将三期施工(原设计分三期施工,第一期为新建左幅,第二期为新建右幅+改建右幅,第三期为改建右幅)改为两期施工(一期新建+改建左幅整体施工,二期新建右幅+改建右幅整体施工),有用镌汰交通导改,提升桥梁整体性和工程清静、质量,助力打造平安百年品质工程。
项目以科技立异为基点,引发高质量生长动力,探索研究出《喀斯专程貌桥梁桩基溶洞预注浆处置惩罚手艺》,接纳特殊溶液,对喀斯专程质情形最为重大的0#、5#台桩基规模举行预注浆加固,把穿越多层溶洞区的桩基从未注浆时数十天的成孔时间,且须履历十数次的塌孔、漏浆,转化为七天内一次性成孔的可控工序,不但缩短了桩基施工时间,并且提升了工程清静、质量,创立了效益,为旁寨大桥流水作业涤讪了坚实的基础。
为加速推进项目建设,项目组建桥梁拆除、桥梁下构施工、T梁预制以及T梁运输架设等专业步队,协同作战,举行流水线作业。旁寨大桥左幅原旧桥,于7月26日最先拆除,8月23日完成桥梁拆除;拆除老桥时代,同步举行逐桩钻孔和注浆加固,于8月26日正式最先老桥桩基施工,多孔位一次排开,六台钻机同时争分夺秒、有条不紊开展桥梁下构作业,完成大桥左幅T梁架设,为12月28日四车道通车打下坚实基础,向业主和沿线人民展示“路桥湘军”的强劲实力,一直牢靠金沙js93252在广西市场的优异品牌形象。(通盛公司 张奇)
